W2R工法 Water Way Renewal
(既設側溝のリニューアル工法)

国土交通省NETISに登録 SK-050002-VE(掲載終了)
W2R工法は、既設側溝の不要部分を専用カッター「W2Rカッター」によって側溝内側より切断した後に、プレキャストコンクリート製の蓋「W2R側溝蓋」を設置し側溝をリニューアルする工法です。


特徴

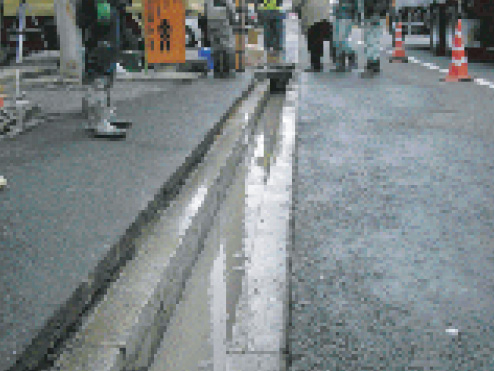

既設歩道や民地、周辺住宅などに対して影響が少ない、環境に大変やさしい工法です。

W2Rカッターの切断面は平滑で、切断後にPCa蓋を設置することで施工性に優れ工事期間の短縮が図れます。

W2Rカッターは側溝を痛めることなく、内側より切断できます。

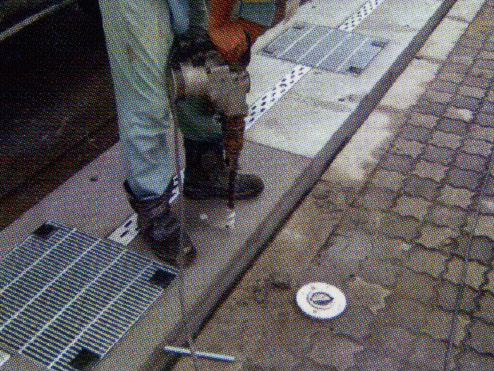

従来工法のハツリ作業の3Kを改善します。

W2R側溝蓋は、施工性・歩行性・排水性に優れています。


バリアフリー

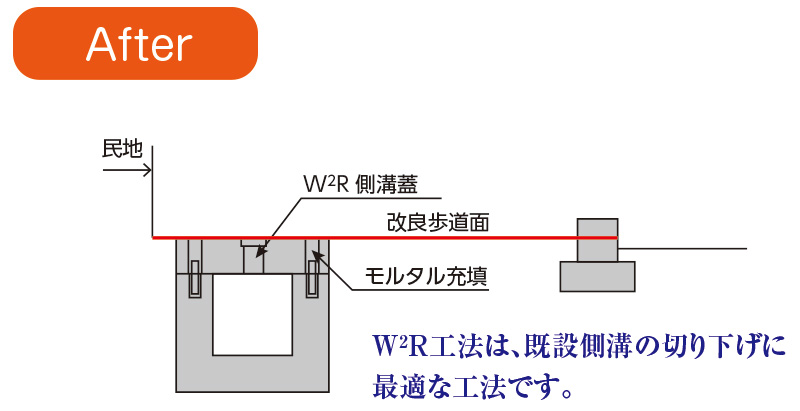

歩道のバリアフリー化を推進します。

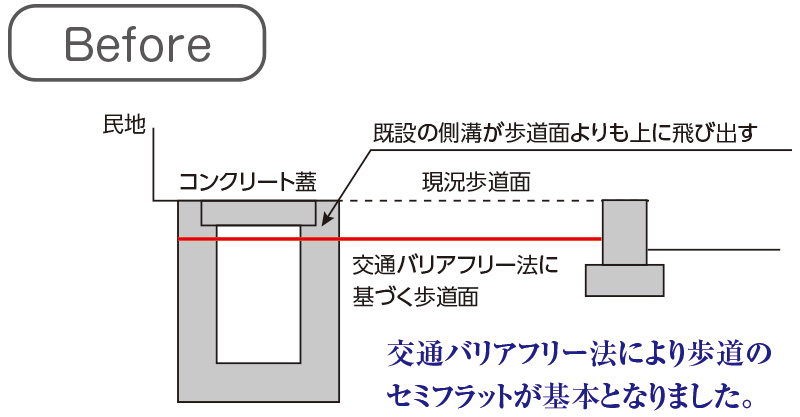

現在、歩道の高さが車道より高くなっている箇所が多く、その段差を解消するため歩道を低くする工事が全国各地で始まっています。これに伴って歩道脇の側溝を切り下げる工事も必要となってきました。 国土交通省が制定した「道路の移動円滑化整備ガイドライン」では、車道からの歩道の高さを標準で5cmと定めています。


工期短縮

急速施工の実施を推進します。

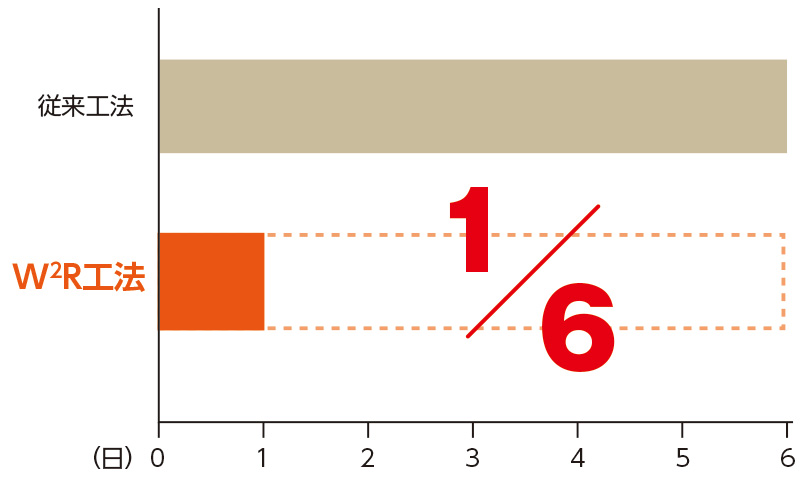

施工日数を大幅に短縮

店舗や住宅地など車の乗り入れが多い場所は、老朽化した側溝の破損が見受けられます。
W2R工法を使うことで、側溝本体を取り替えることなく短期間で工事を行うことができます。
※10m程度の乗入部は即日開放が可能(但し施工条件や蓋板の種類により差異はあります。)

※詳しくはホームページをご参照ください。(https://www.w2r-east.com/

作業の省力化で即日開放・工期短縮

蓋受けの現場打ちや側溝の入替など、従来の工法では作業工程が多く、コンクリートの養生、品質の確保などに施工日数がかかっていました。交通渋滞をおこし、歩行者や近隣の住民に対し、環境面において様々な影響を与えていました。
そのような従来工法を根本から見直し、余計な作業を極力省き、大幅な工期短縮を可能にしたのが『W2R工法』です。
道路の通行規制方法にもよりますが、縦断部で規制する場合は、施工延長12m程度は可能であり、道路横断部で片側交互規制の通行止めの場合は片側3mずつで合計延長6m程度が可能です。
通行止めの場合は10m程度は即日開放が可能です。
(現場通行条件、施工条件により変動し、用いる蓋板の種類(鋼製かCo製)によっても多少の差異があります。

W2R工法は以下の様な場合に適しています。

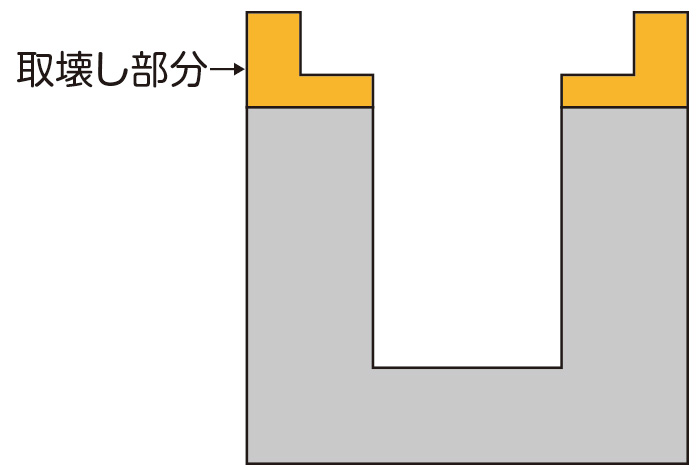

  •  民地側に壁等が近接しており、既設側溝取り壊しの際、壊れる恐れがある場合。
  • 店舗等の乗り入れ部が多いため、迷惑を掛けないようできるだけ短期間で施工しなければならない場合。
  • 民家、店舗等が工事場所に近接しているため、既設側溝取り壊し時に環境問題となる騒音・粉塵を極力減らしたい場合。
  • 歩道部の幅員が狭小であり、工事中に歩行者や自転車への影響をできるだけ少なくしなければならない場合。

環境改善

従来工法と比べて環境に大変優しい工法です。

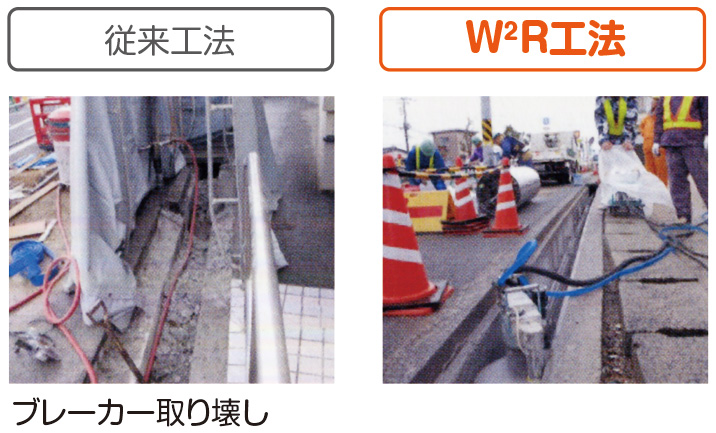

電動ハンマーによるハツリ時の騒音やハツリ時に出る粉塵は、周辺住民や道路利用者へ悪影響を及ぼします。

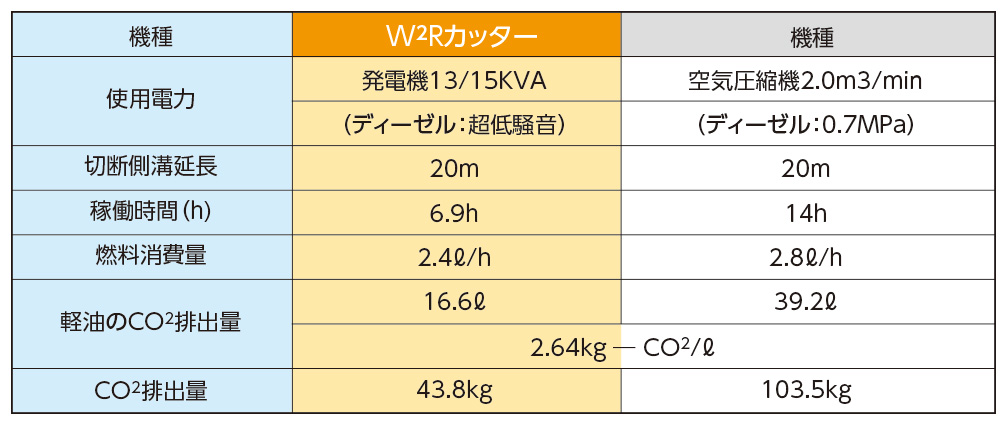

それらを解決し、既設歩道部や民地に影響を与えることなく、急速施工による渋滞緩和により、CO₂削減に寄与します。

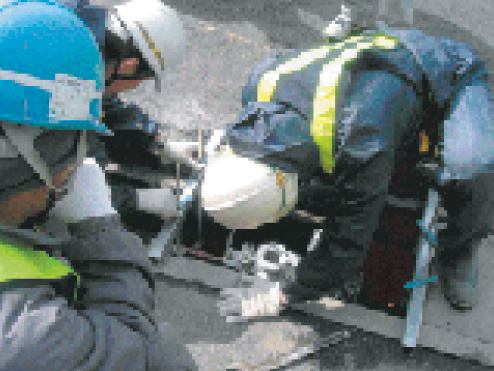

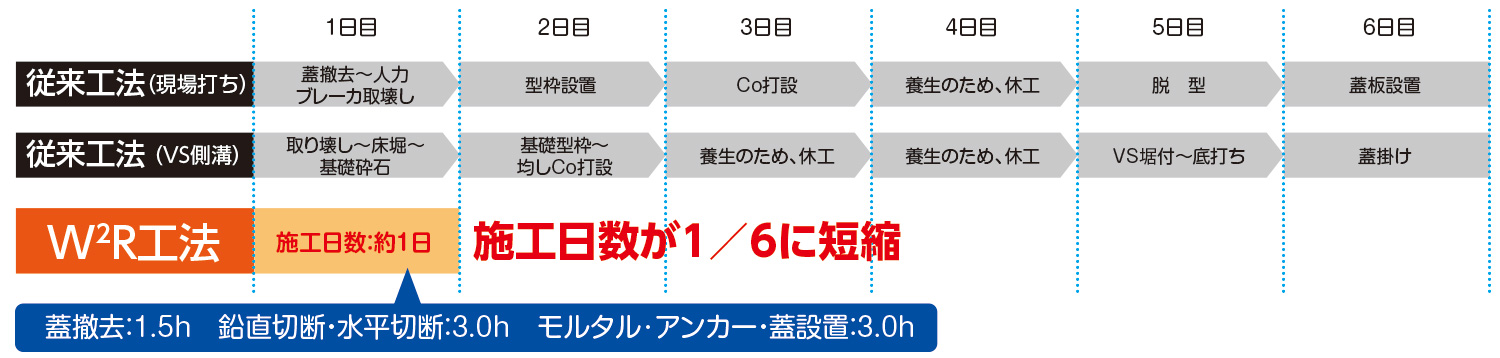

施工手順(概要)

① 施工前

② 蓋撤去、清掃

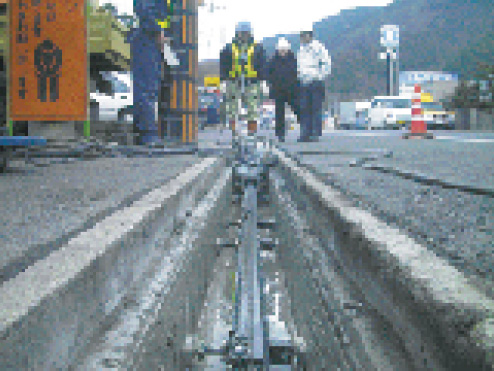

③ レールセット

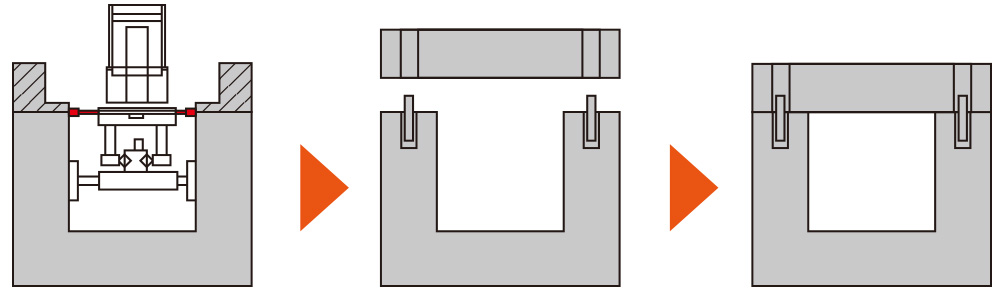

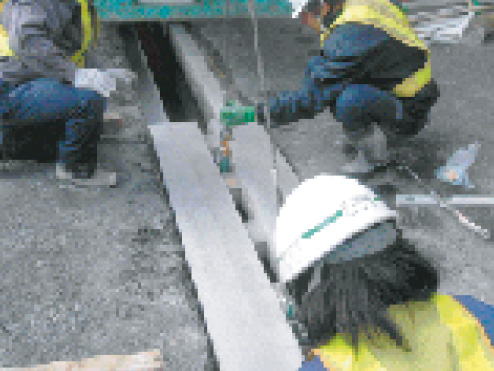

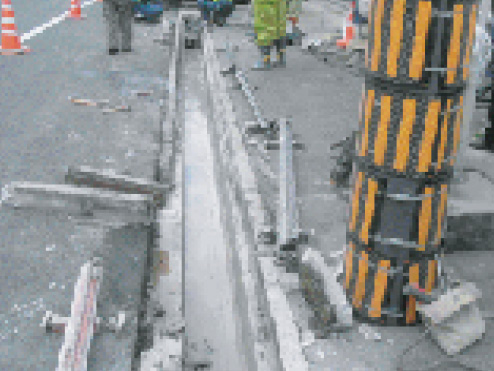

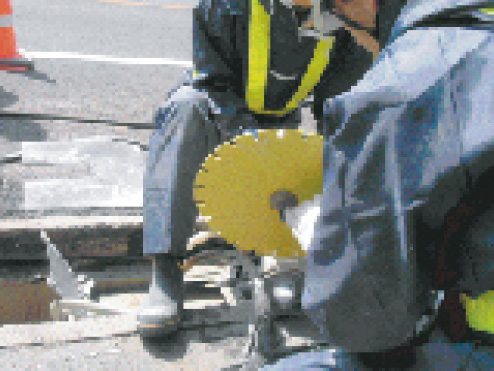

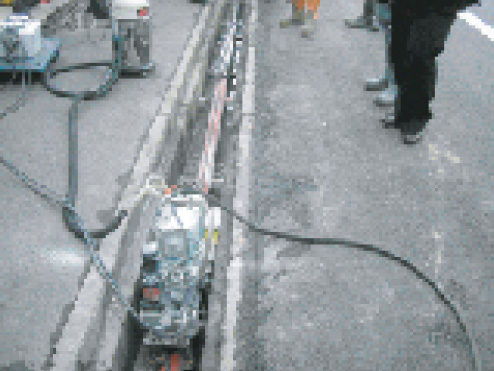

④ 切断(1~2ステップ)

⑤ ブレード交換

⑥ 切断(3ステップ)

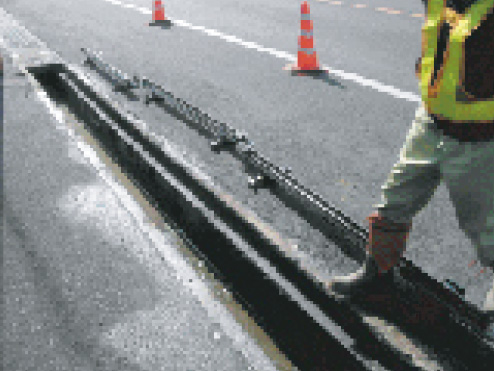

⑦レール取外し、切断部撤去

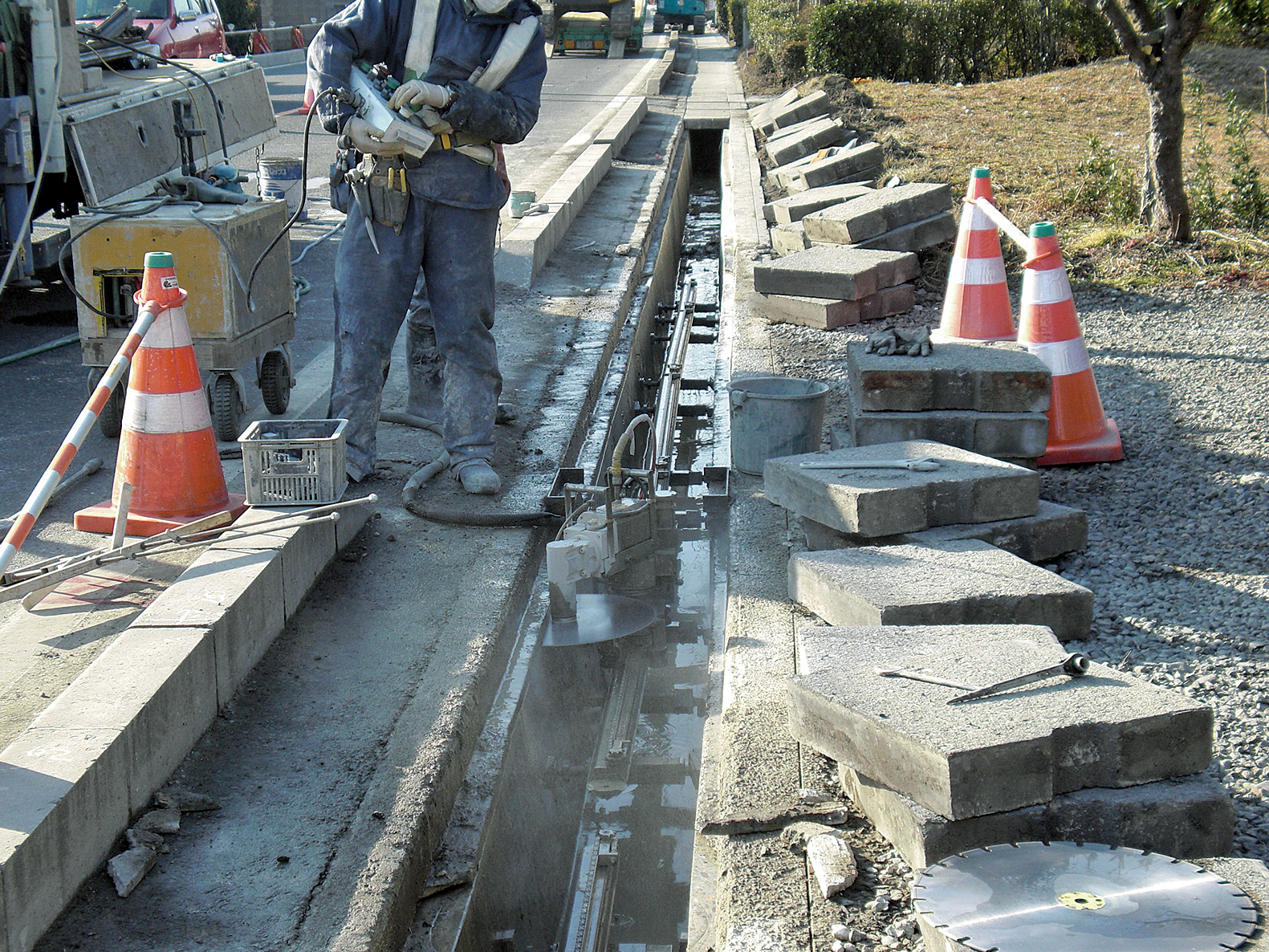

⑧ 切断部清掃

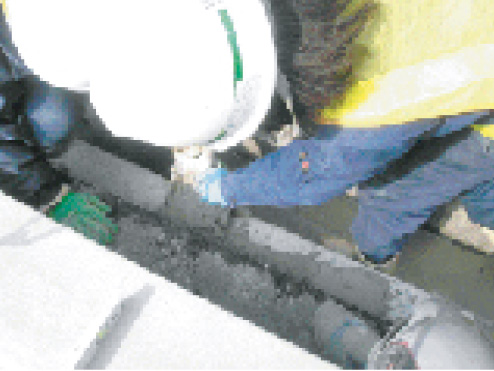

⑨ アンカー筋部削孔

⑩ 敷モルタル

⑪ 蓋設置

⑫ 施工完了

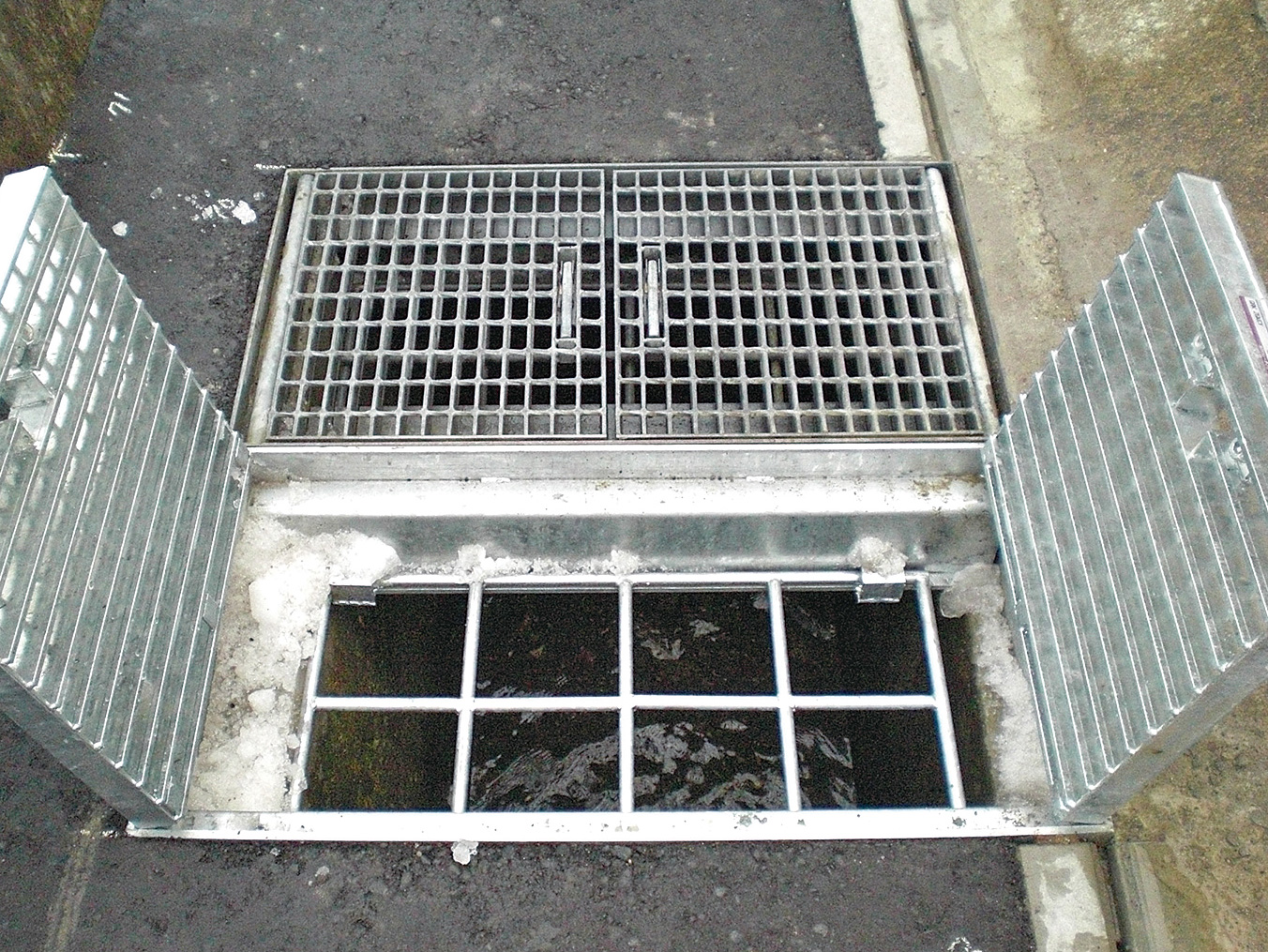

側溝蓋の種類と特徴

目的や景観に合わせて多様なタイプをご用意しています。

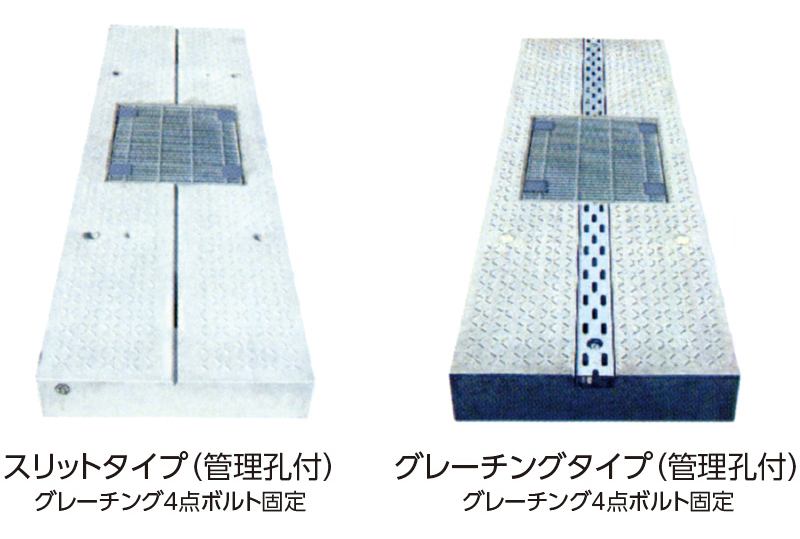

スリット & グレーチングタイプ

  • 蓋上面に連続スリットを設けたことで縦断方向どこからでも雨水が取り込め、歩道面の排水性が良好です。
  • 蓋版上面の集水部の形状により、スリットタイプとグレーチングタイプの2種類があります。
  • スリットタイプは、維持管理が容易な落とし蓋タイプがあります。
  • グレーチングタイプは集水量が多い場所や横断歩道部に使用します。
  • 歩道の横断勾配が民地側に取られている場合、歩道から民地側に流れ込む雨水の量を低減できます。

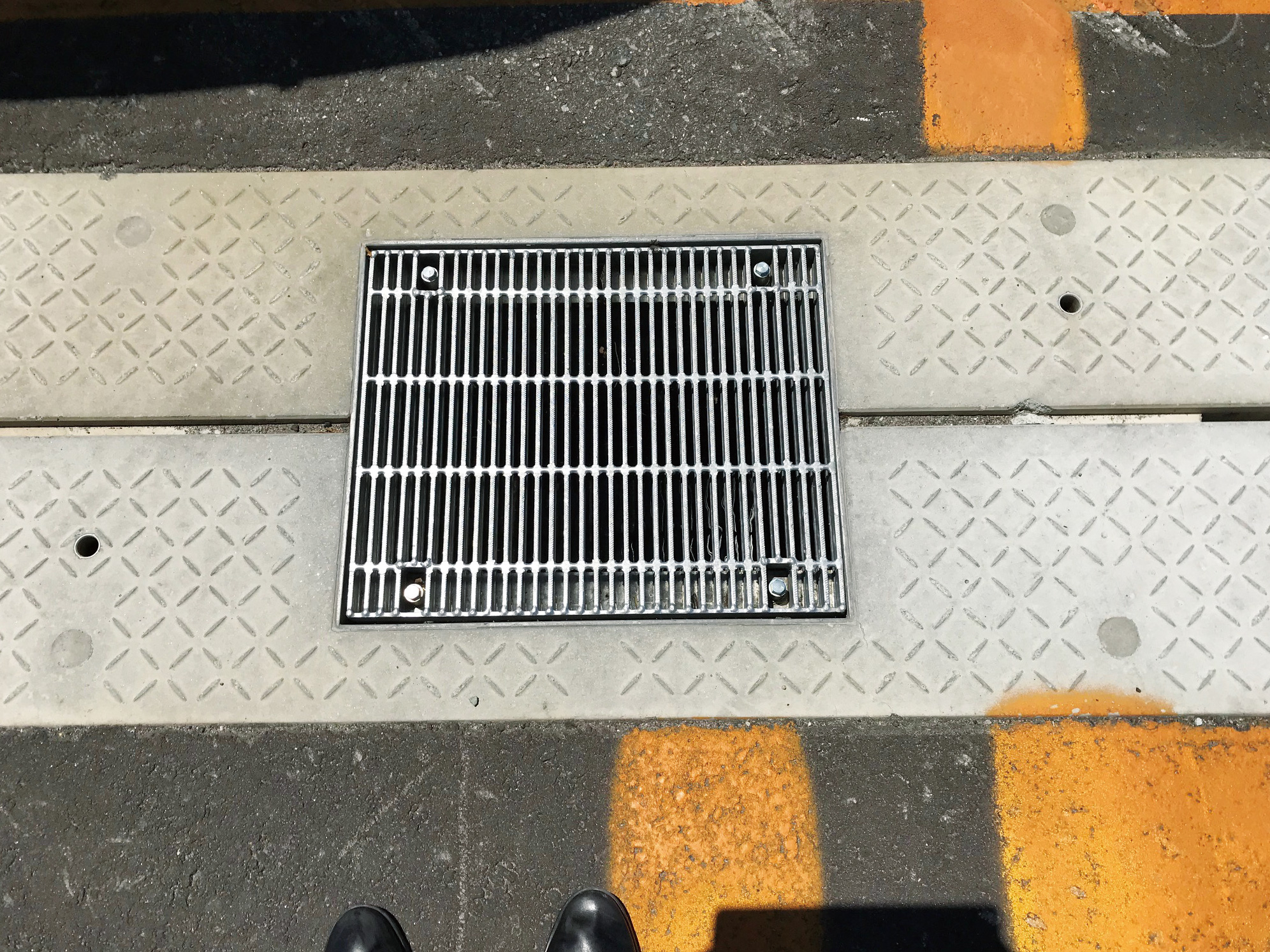

表面排水性に
スリットタイプとグレーチングタイプがあります。

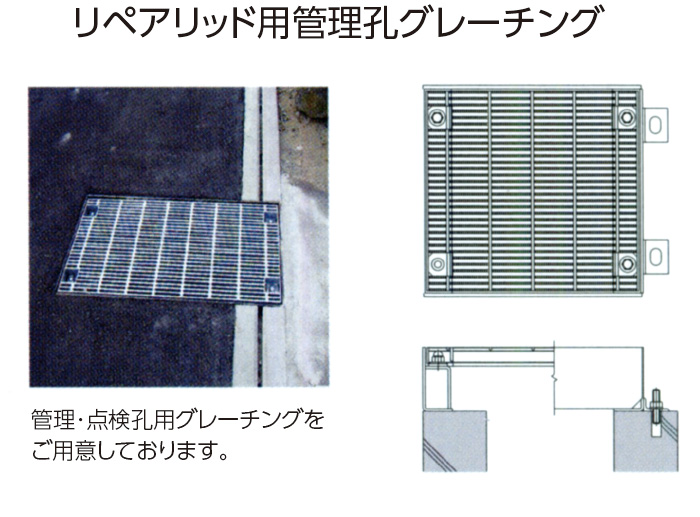

蓋設置後の維持・管理には
管理孔付蓋があります。

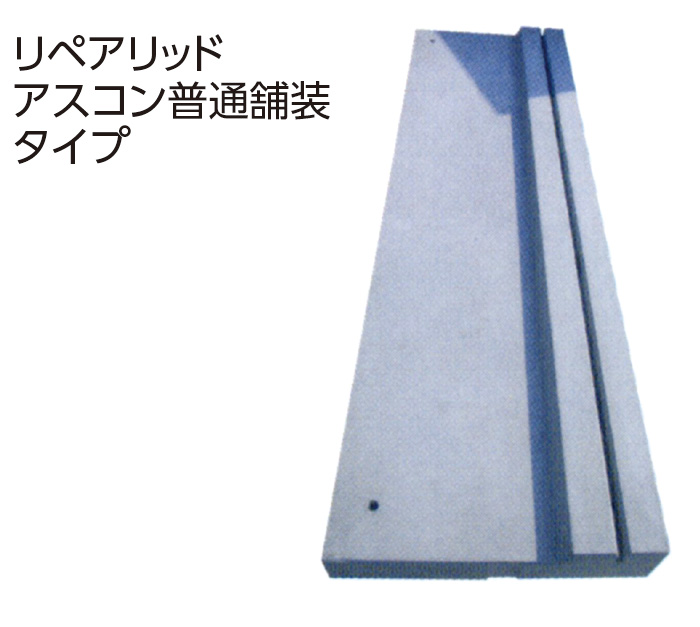

アスコン舗装タイプ

  • 蓋の上がアスファルト塗装となることで、蓋のガタツキ、段差の無い平坦な路面となり、車いす使用者やベビーカー、手 押し車使用者にも優しい歩道となります。
  • 路面の雨水はスリットに集水し、排水孔から側溝に排水され、従来の蓋に比べスムーズな雨水排水が行えます。
  • 蓋の上もアスファルト塗装になることで歩道幅員と見なせるので、蓋幅分の用地を削減できます。
  • アスファルト塗装により蓋面が露出しないため、車両乗り入れ走行による蓋の摩耗、破損が生じにくく、管理維持の軽減が図れます。

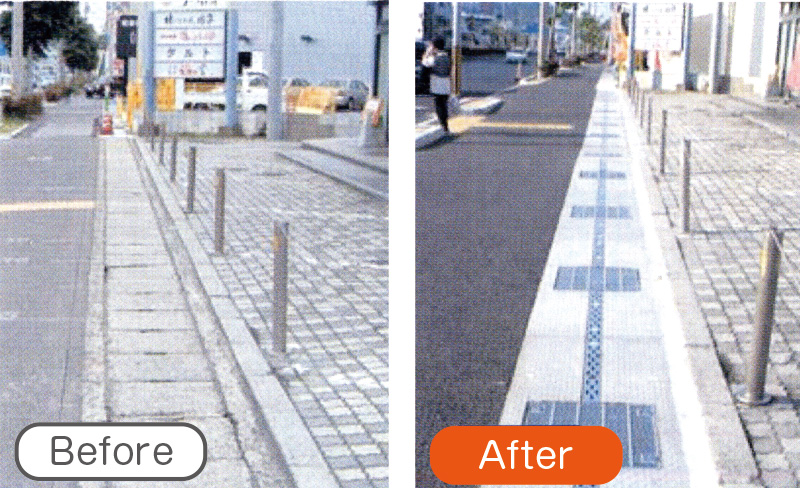

でこぼこ歩道等を高機能にして、さらに既存の側溝蓋をリニューアルできます。 外観もすっきりと歩きやすく、安全な歩道に出来るW2R工法用舗装蓋です。

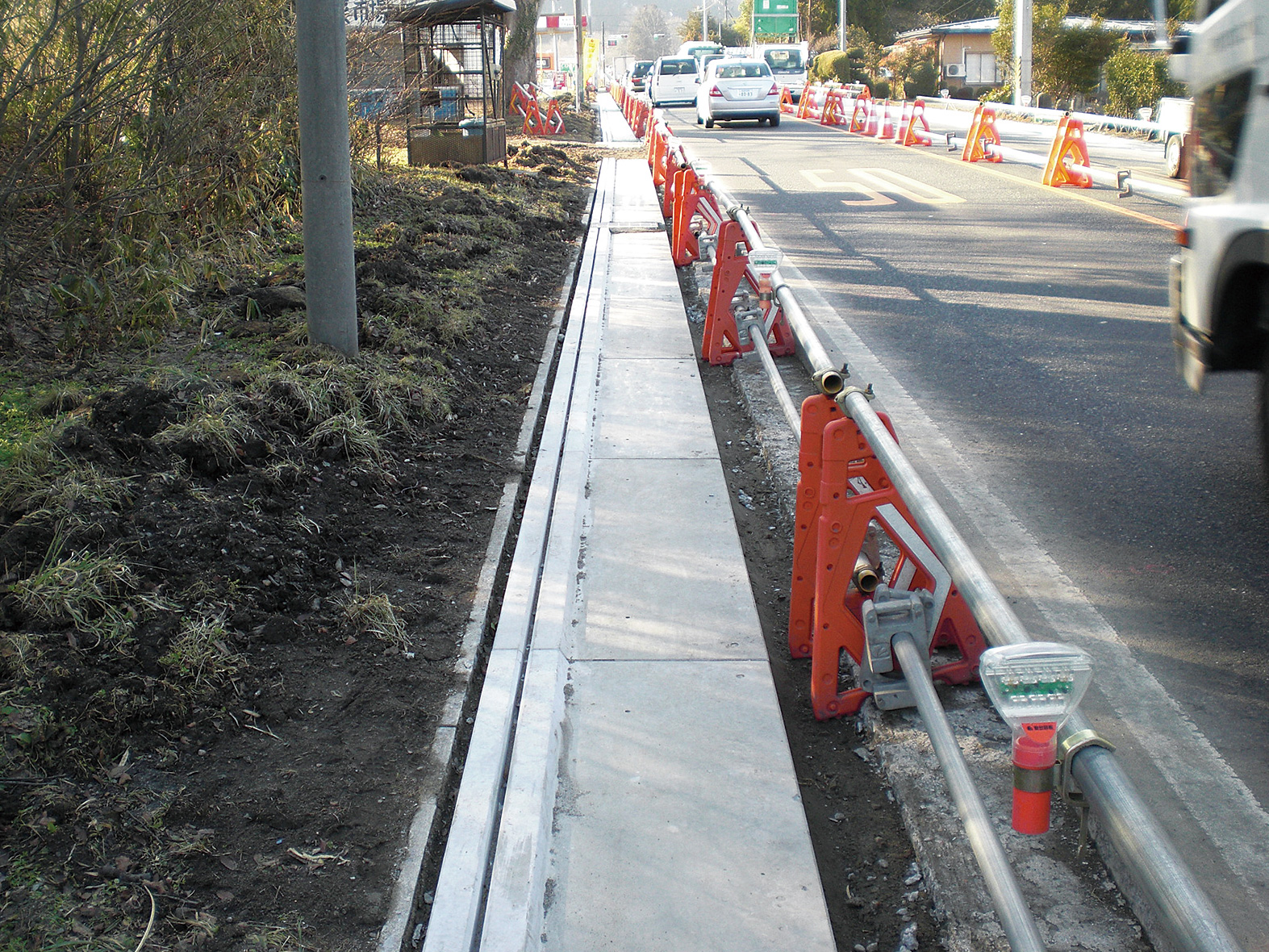

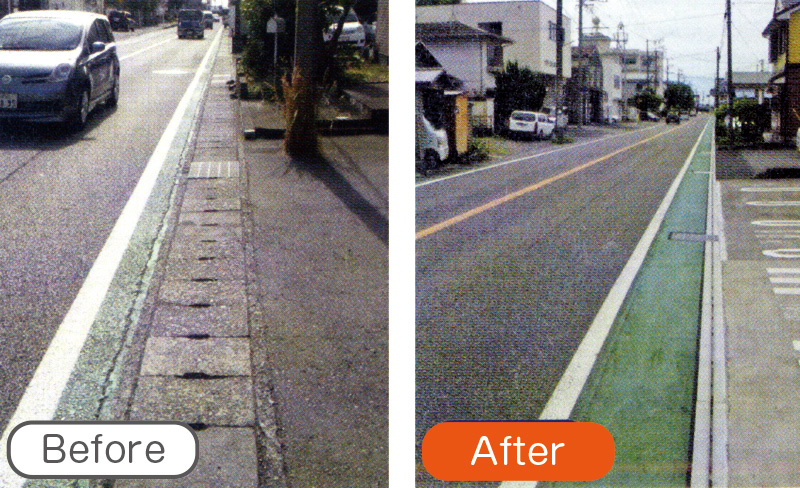

施工例

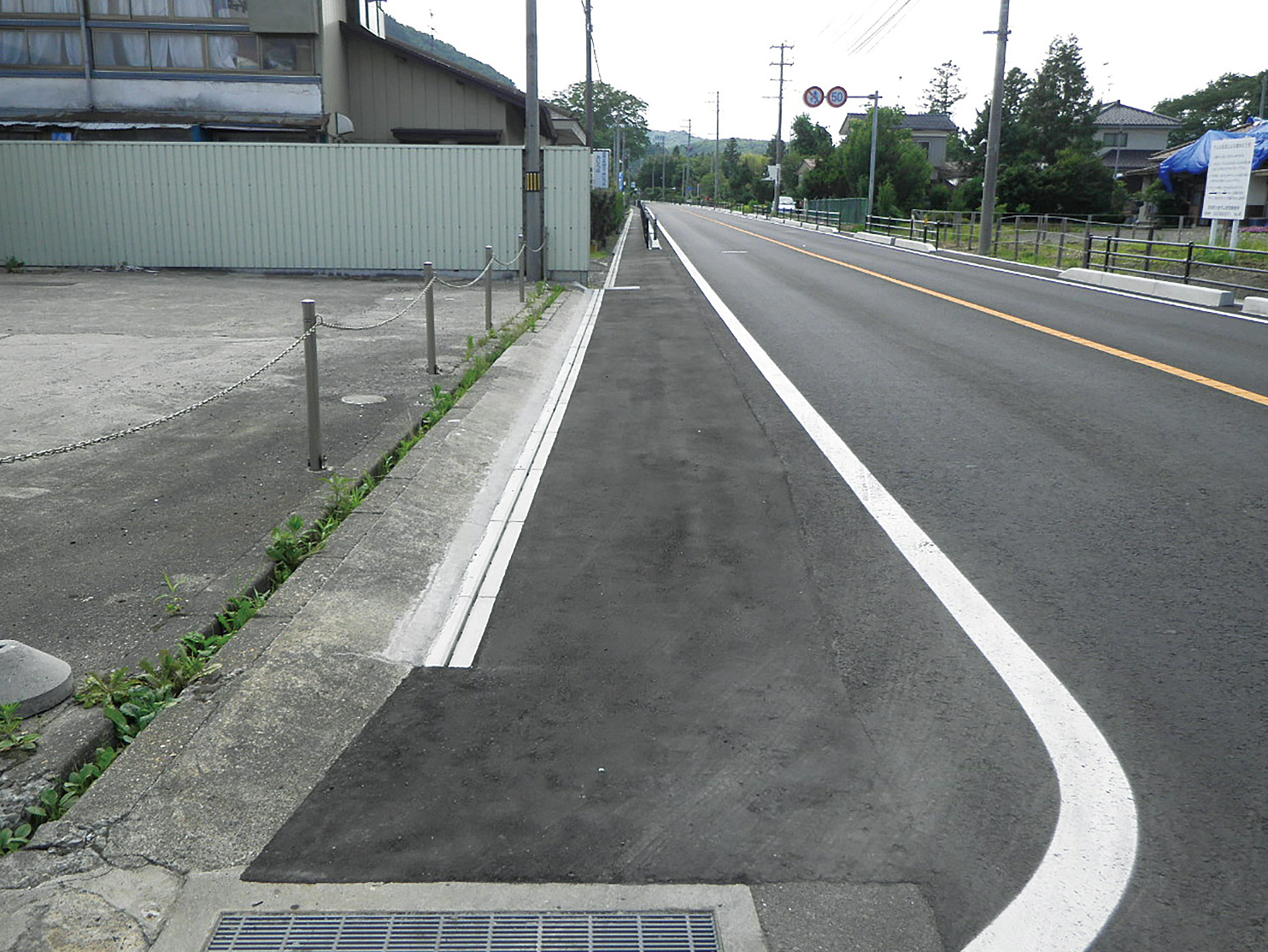

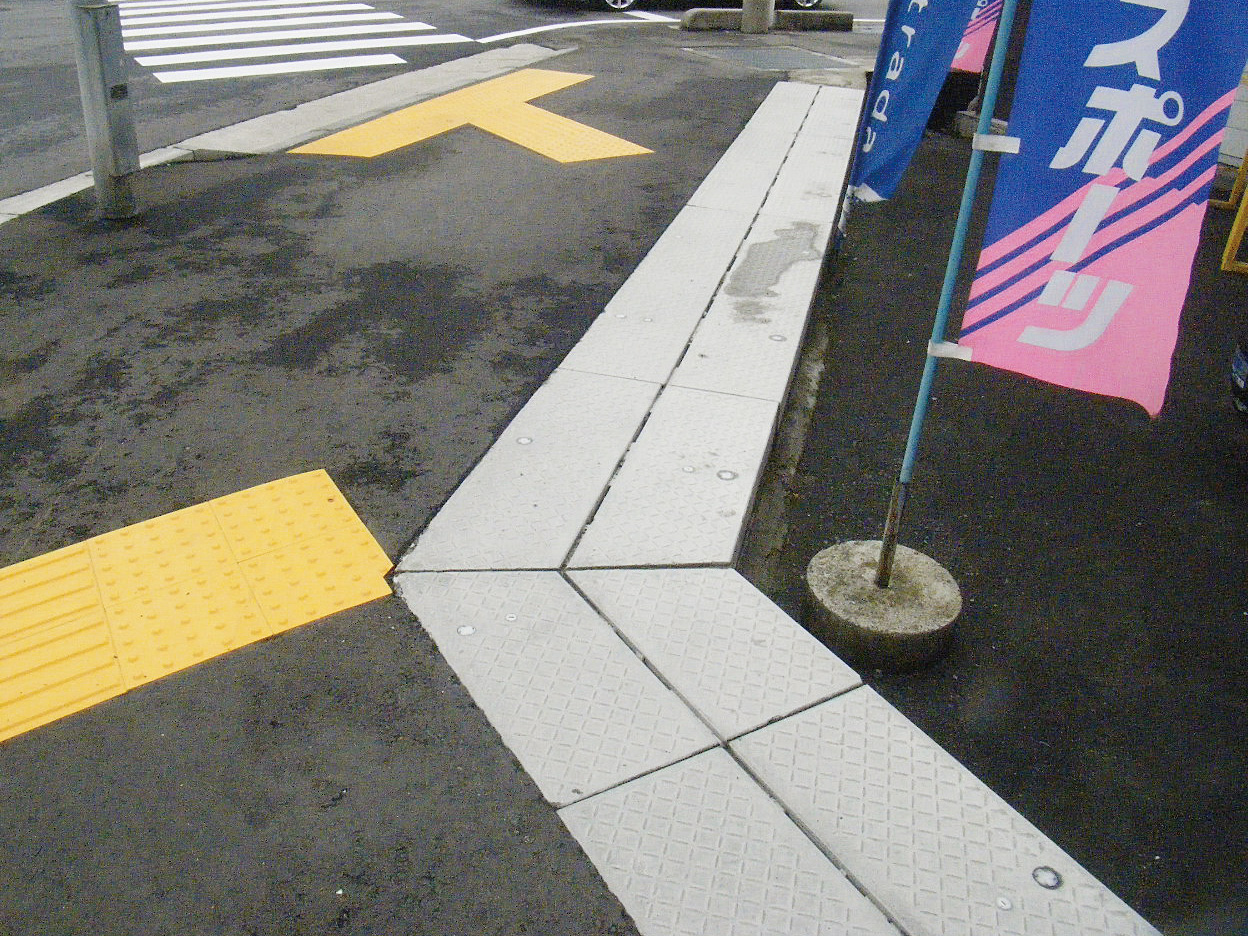

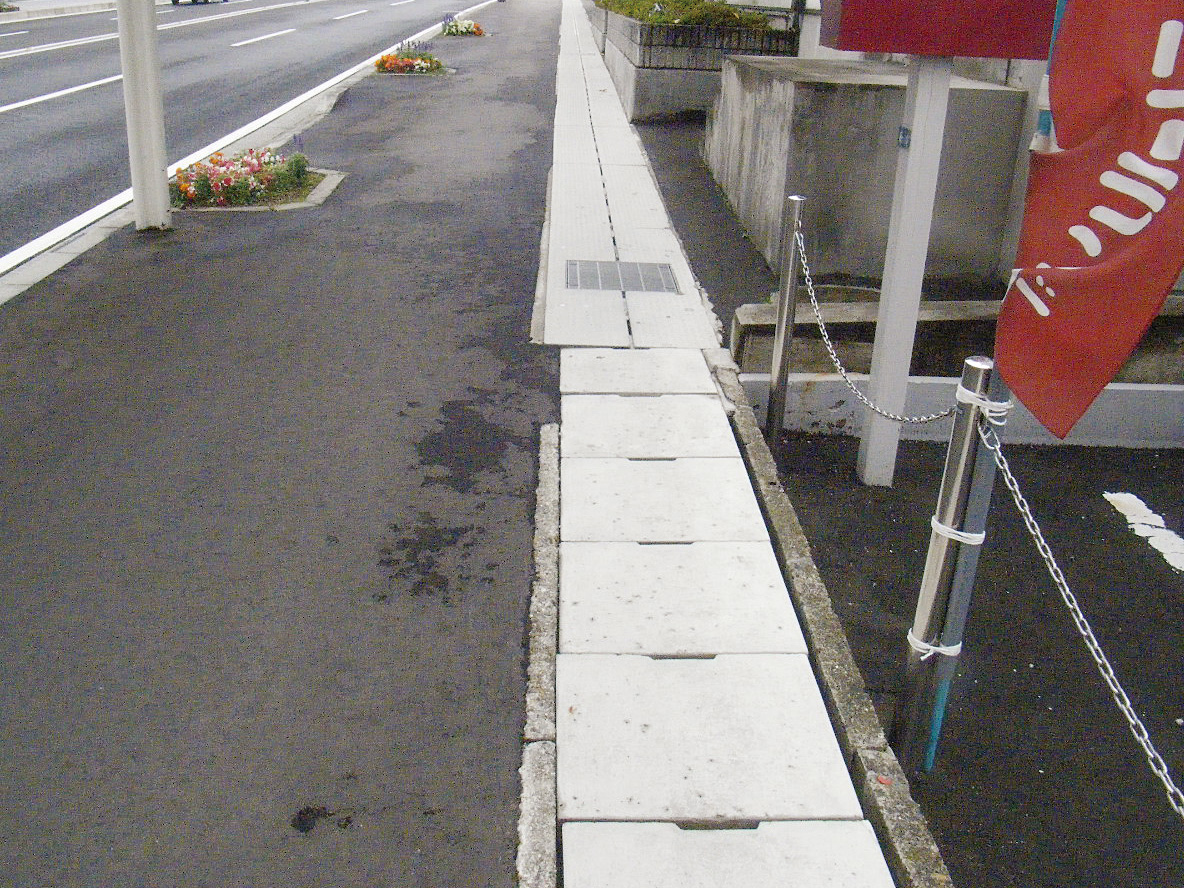

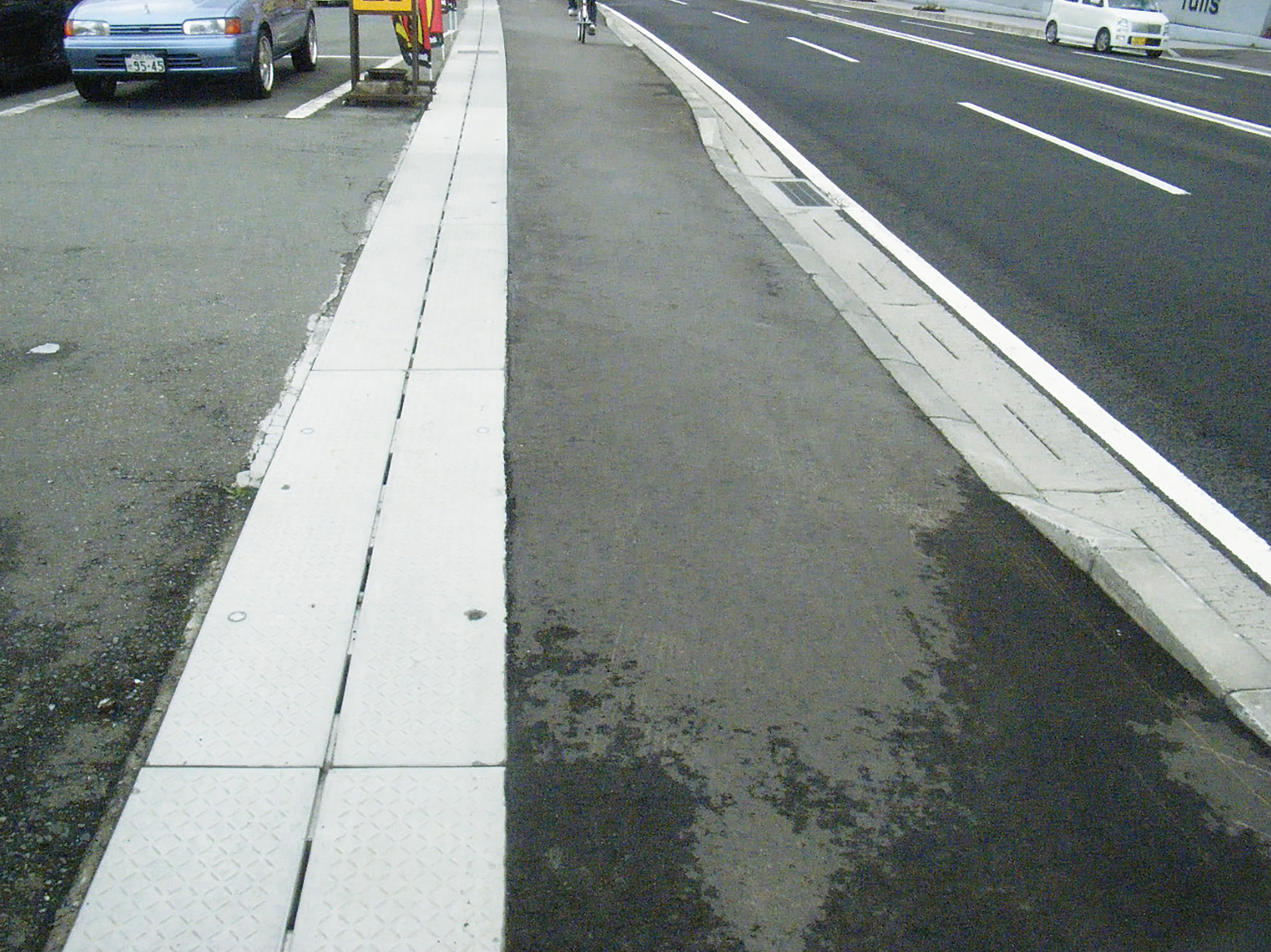

一般国道286号側溝整備工事

  • 規  格
    製品規格:W2Rスリットタイプ
    施工延長:92m
  • 施工場所
    山形県山形市
  • 施工用途
    蓋上面に連続スリットを設けた事で縦断方向どこからでも 雨水が取り込めるので歩道面の排水性が良好です。

仙台西地区歩道工事

  • 規  格
    製品規格:W2Rアスコンタイプ
    施工延長:696m
  • 施工場所
    宮城県仙台市青葉区
  • 施工用途
    既設側溝(現場打ち)の不安部分を「W²Rカッター」によって側溝内側より切断した後に、プレキャストコンクリート製の蓋【W2R側溝蓋】を設置し、側溝をリニューアルする工法です。蓋の上がアスファルト舗装となる事で歩行者に
    優しい歩道になります。

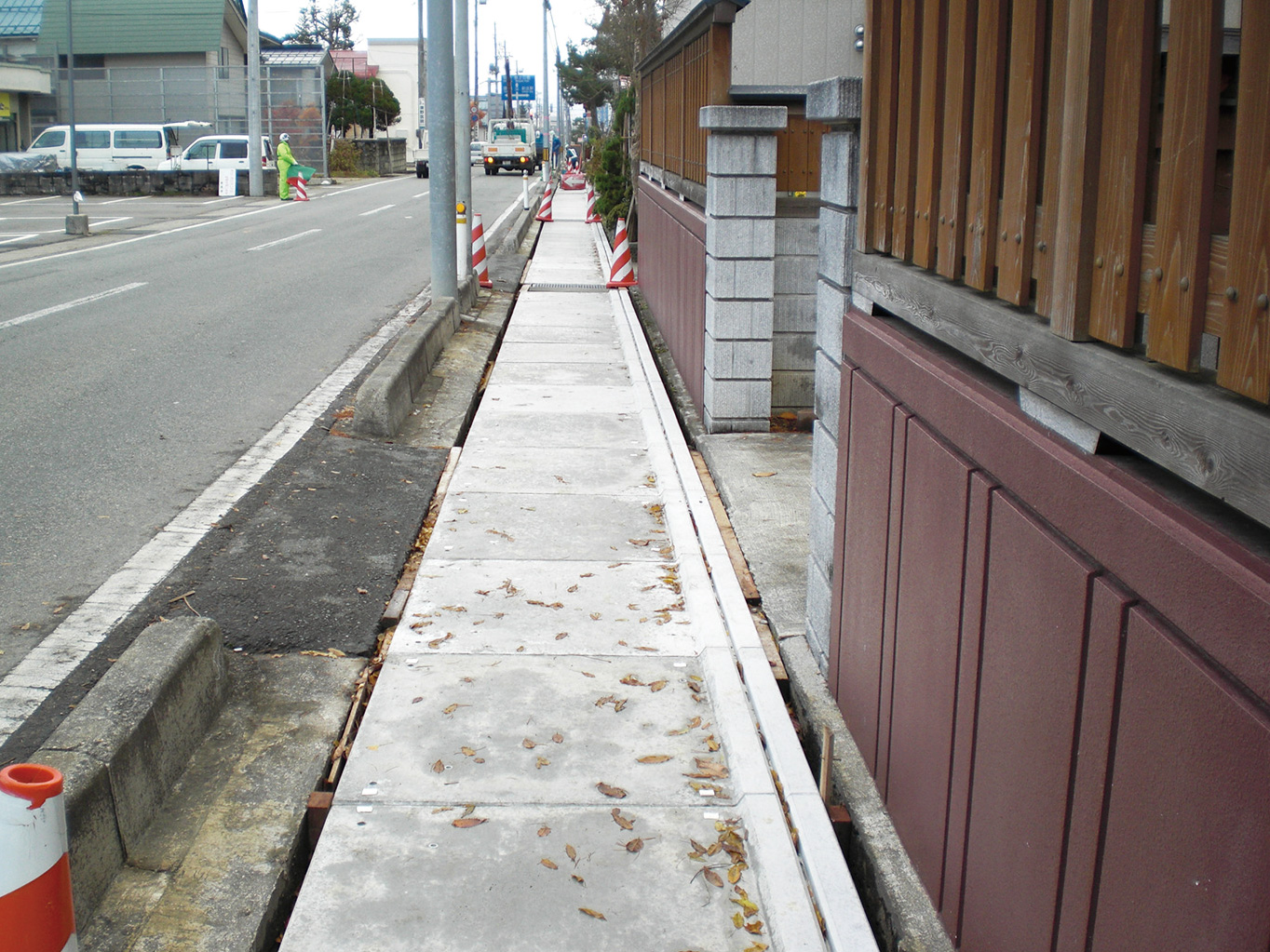

主要地方道新庄戸沢線歩道整備工事

  • 規  格
    製品規格:W2Rアスコンタイプ
    施工延長:789m
  • 施工場所
    山形県新庄市
  • 施工用途
    流雪溝として利用していた既設側溝(現場打ち)の不良部分を「W²Rカッター」によって側溝内側より切断した後、アスファルトタイプの蓋を設置したことにより、流雪溝の機能を保持しつつ歩道を拡幅することが出来ました。

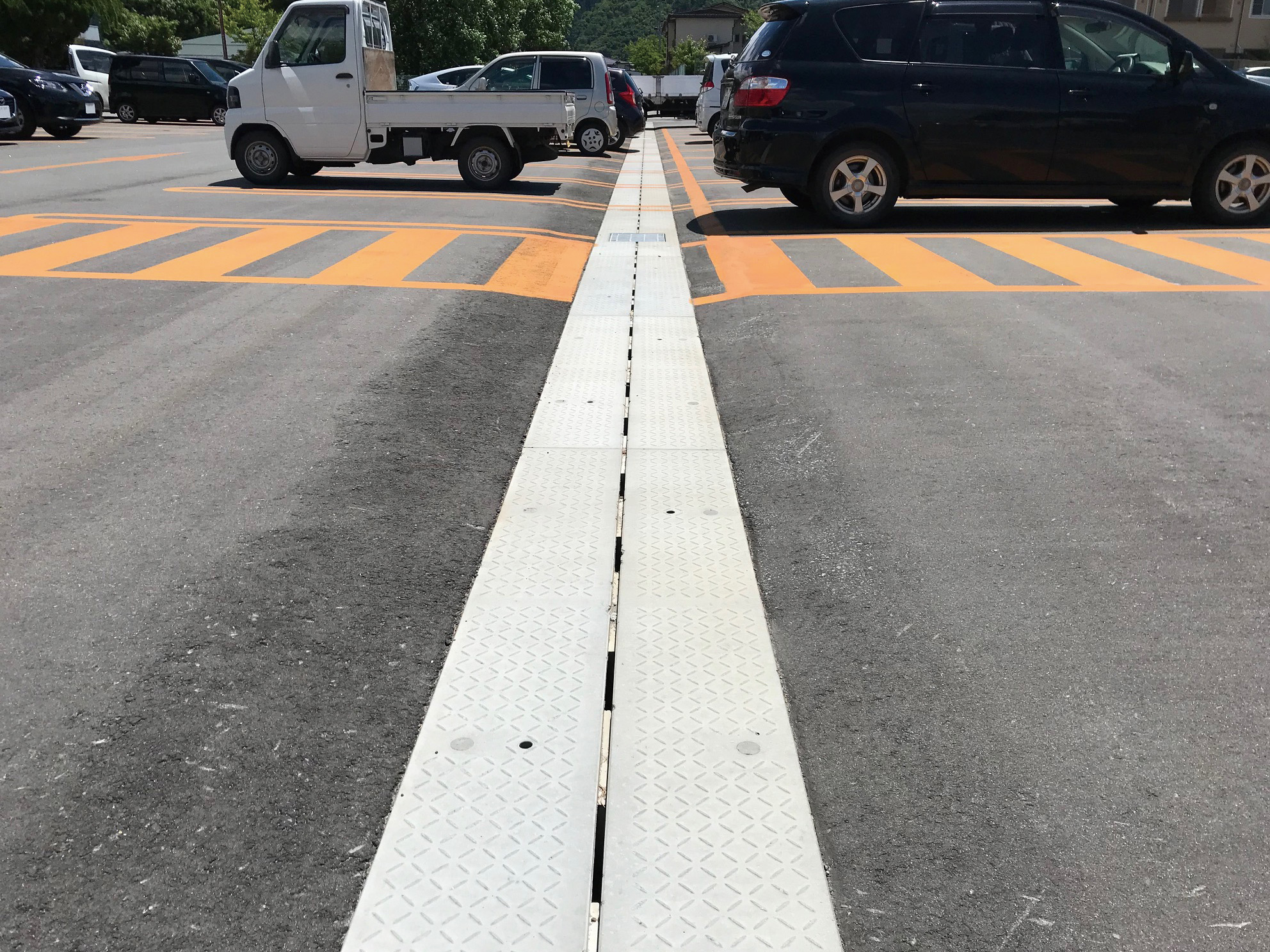

北村山公立病院 駐車場舗装修繕工事

  • 規  格
    製品規格:W2Rスリットタイプ
    施工延長:200m
  • 施工場所
    山形県東根市
  • 施工用途

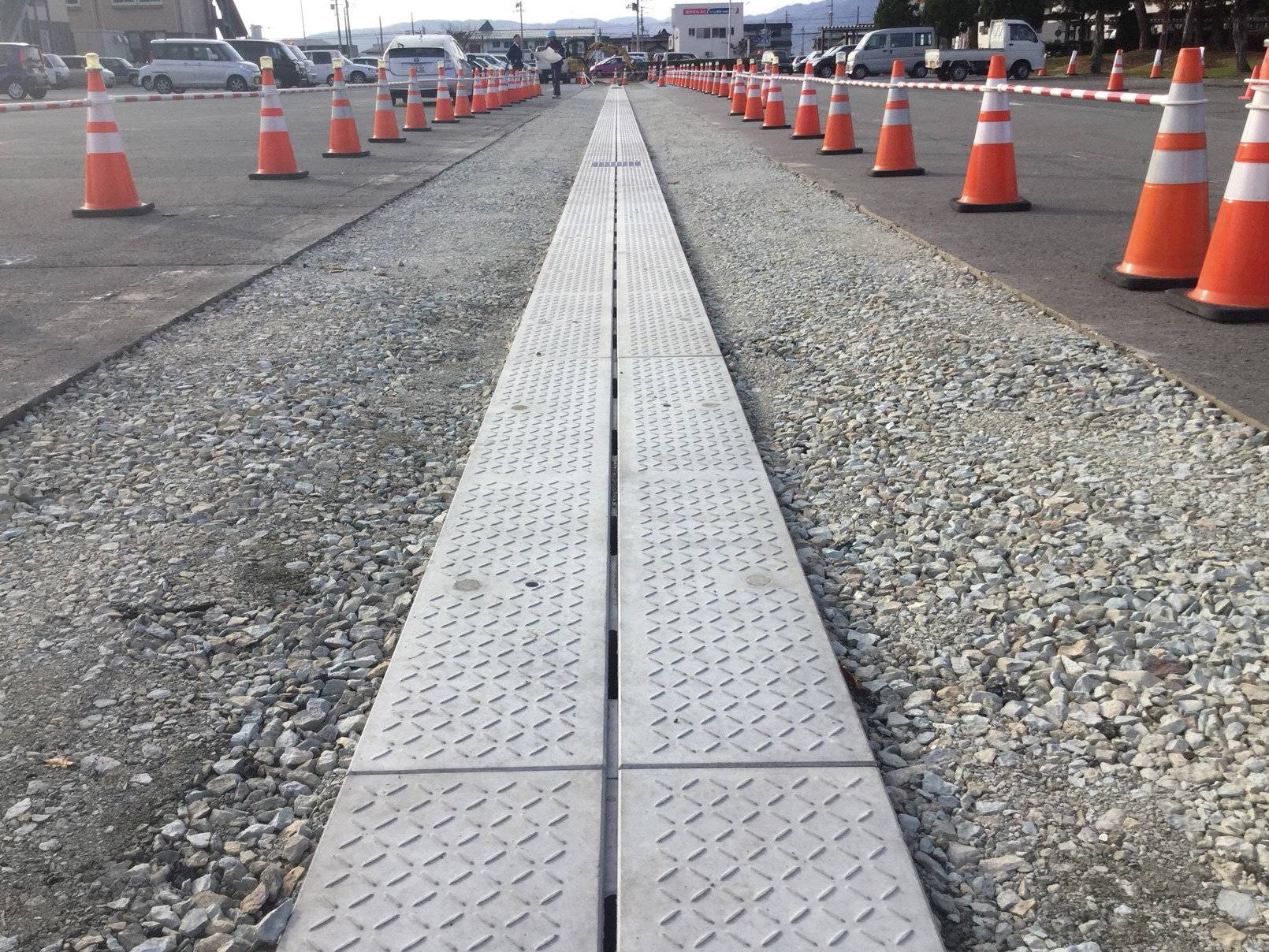

    病院内の舗装修復工事において、駐車場の中央に設置してある既設側溝(プレキャスト)の破損が激しいため、「W2Rカッター」によって、側溝内側より切断しスリットタイプの蓋を設置したことにより駐車場を封鎖せずに施工が可能となりました。
